1、项目概况及采取临时管控措施必要性
友联运河大桥拆除重建工程项目北起宝带西路、南至新郭港路,横跨京杭大运河,路线全长约915米。目前友联运河大桥结构状况等级被评定为E级,需拆除重建,建成后拓宽为双向六车道,将有效缓解周边交通压力。由于新建桥梁与现状路面存在高差,桥头抬高后纵坡已不满足非机动车与行人通行条件,需对连接太湖西路与友新路的东侧匝道进行整体改造施工。

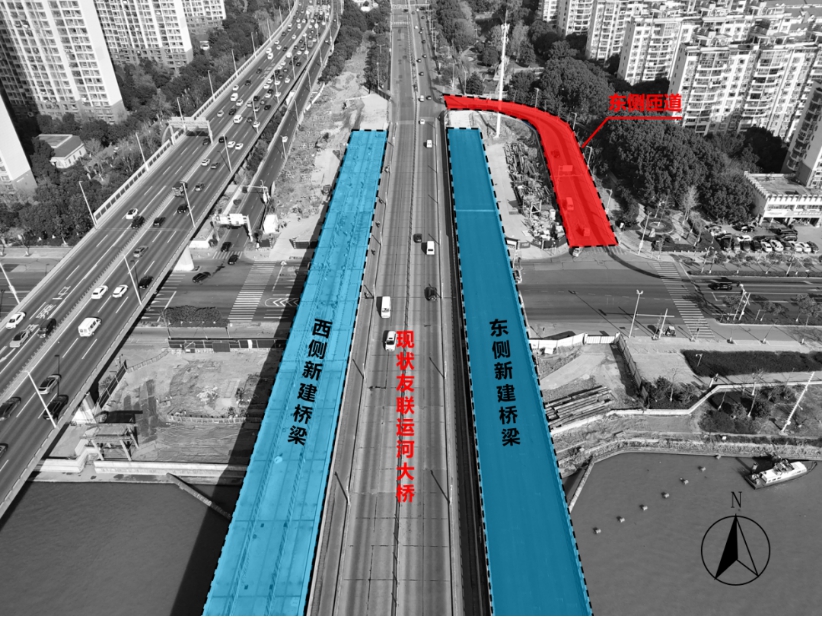

施工范围图
2、施工期间交通组织
为最大限度降低施工对道路交通的影响,同步保障施工安全与交通安全,经公安交管部门会同姑苏区住建委、苏州城投集团及施工方等单位充分研究,决定自2026年4月3日至2026年10月31日,对友联运河大桥连接太湖西路与友新路的东侧匝道采取封闭交通的临时管理措施,施工路段禁止车辆和行人通行。匝道封闭后,将对老桥进行拆除施工,南北向车辆和行人利用两侧新建桥梁正常通行。

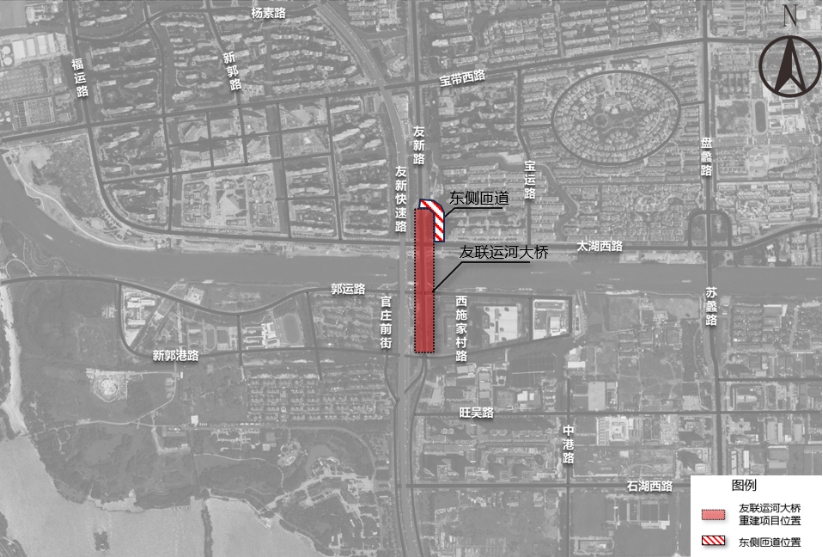

友联运河大桥交通导改示意图
3、施工期间绕行路线
施工期间,需要通过匝道在友新路和太湖西路转换的车辆和行人,建议从友新路、宝带西路、宴宫路、太湖西路、宝运路等周边道路绕行。

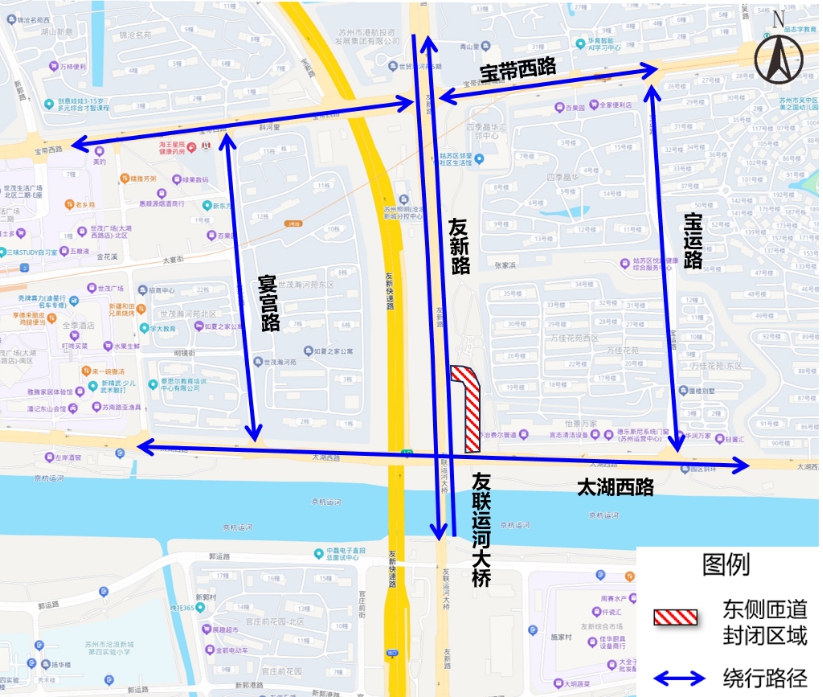

施工期间绕行路径示意图
4、施工期间相关交通保障
(一)广泛征求民意。为最大限度保证交通组织方案科学性与合理性,降低施工对出行的影响,公安交管部门会同建设方、施工方等单位,积极通过召开企业、居民代表座谈会等形式,向周边企业、居民代表等广泛征求了意见,在保障施工安全与交通安全的前提下,全力保障周边单位和住户的出行需求。
(二)加强交通引导。在施工段周边重要交通节点,公安交管部门及施工方将安排执勤人员指挥疏导交通,根据交通状况加强现场管理和引导分流。
(三)完善交安设施。施工期间,公安交管部门将会同施工方对施工区域周边交安设施和交通指引进行优化提升,设置交通引导标志和必要的监控设施,完善施工防护,全力保障通行和安全。
(四)精细诱导分流。施工期间,公安交管部门将在完善交通设施和指引基础上,会同高德、百度等导航地图平台进行精准诱导分流,全力保障施工期间周边交通流量均衡。
